Stan surowy zamknięty - co obejmuje i ile naprawdę kosztuje?

Andrzej Jaworski

Andrzej Jaworski

3 lutego 2026

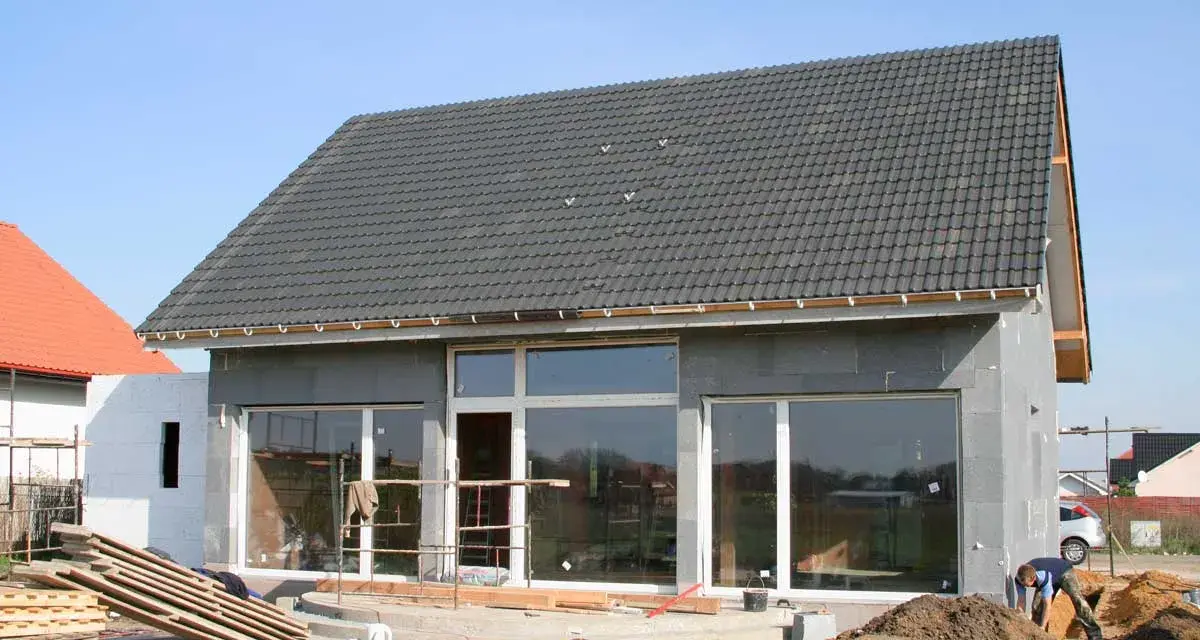

Dom w stanie surowym zamkniętym, z dachem i oknami. Wokół plac budowy z materiałami.

Spis treści

Dom na etapie zamkniętej bryły wygląda już jak gotowy obiekt, ale to nadal nie jest moment na wprowadzanie się. To właśnie stan surowy zamknięty: dom ma kompletne zamknięcie zewnętrzne, a dalsze prace można prowadzić bez ciągłej walki z pogodą. W tym tekście pokazuję, co taki etap naprawdę obejmuje, ile zwykle kosztuje, jak odróżnić go od wcześniejszych i późniejszych faz oraz na co uważać w umowie z wykonawcą.

Najkrótsza odpowiedź dla inwestora, który chce działać bez chaosu

  • SSZ to zamknięta bryła budynku z dachem, oknami i drzwiami zewnętrznymi, ale bez pełnego wykończenia.
  • Zakres tego etapu nie jest zapisany wprost w przepisach, więc trzeba go doprecyzować w umowie.
  • W typowym domu jednorodzinnym koszt dojścia do tego poziomu często liczy się w setkach tysięcy złotych i mocno zależy od projektu.
  • Po zamknięciu budynku można bezpieczniej planować instalacje, tynki i wylewki.
  • Najwięcej problemów powodują niejasny zakres robót, słaba stolarka i zbyt optymistyczny harmonogram.

Dom w stanie surowym zamkniętym, z dachem i oknami. Wokół fundamenty i piasek.

Co naprawdę obejmuje stan surowy zamknięty

W praktyce patrzę na ten moment jako na granicę między pracą konstrukcyjną a przygotowaniem budynku do robót wewnętrznych. Bryła jest już zabezpieczona przed deszczem, śniegiem i wiatrem, więc można wejść w kolejne etapy bez tak dużego ryzyka zawilgocenia. Nie oznacza to jednak, że dom nadaje się do zamieszkania - wewnątrz zwykle nadal brakuje instalacji, tynków, posadzek i wykończenia.

Najczęściej w skład tego etapu wchodzą fundamenty, ściany nośne i działowe, strop, dach z pokryciem, a także stolarka zewnętrzna, czyli okna i drzwi. Jeśli projekt przewiduje garaż w bryle budynku, bardzo często w tym samym zakresie pojawia się też brama garażowa. To ważne rozróżnienie, bo przy tej samej nazwie wykonawcy potrafią oferować różny zakres prac.

Element Zwykle wchodzi Uwagi praktyczne
Konstrukcja nośna Tak Ściany, stropy, schody żelbetowe i inne elementy konstrukcyjne muszą być już wykonane.
Dach Tak Najczęściej wraz z pokryciem i obróbkami, bo to właśnie dach zamyka bryłę.
Okna i drzwi zewnętrzne Tak To podstawowy warunek uznania budynku za zamknięty.
Brama garażowa Często Gdy garaż jest częścią bryły, zwykle traktuje się ją jako naturalny element tego etapu, ale trzeba to sprawdzić w umowie.
Tynki, instalacje, ocieplenie elewacji Nie To już kolejna faza. Jeśli ktoś wpisuje je do SSZ, mówimy o rozszerzonym zakresie, a nie o standardzie.

Jeżeli w ofercie pojawiają się dodatkowe elementy, traktuję je jako rozszerzenie, a nie domyślny standard. I właśnie dlatego warto od razu przejść do porównania z innymi etapami, bo nazwa bywa podobna, a zakres robót potrafi się mocno różnić.

Czym różni się od stanu otwartego i deweloperskiego

Najwięcej nieporozumień pojawia się wtedy, gdy ktoś słyszy trzy podobne określenia i zakłada, że różnice są kosmetyczne. W praktyce nie są. Stan otwarty to budynek z konstrukcją, ale bez pełnego zamknięcia bryły. Stan zamknięty ma już okna i drzwi zewnętrzne, a stan deweloperski jest krokiem dalej, zwykle z instalacjami, tynkami i przygotowaniem pod wykończenie.

Etap Co widać na budowie Co można planować dalej
Stan otwarty Powstaje konstrukcja, ale budynek nadal jest narażony na pogodę. Trzeba najpierw domknąć dach i stolarkę.
Stan zamknięty Budynek jest osłonięty, ma okna, drzwi i najczęściej gotowy dach. Można bezpieczniej ruszać z instalacjami, tynkami i pracami mokrymi.
Stan deweloperski W środku są już wykonane główne warstwy techniczne. Zostaje wykończenie, czyli podłogi, malowanie, biały montaż i zabudowy.

W ofertach sprzedaży i budowie na zlecenie termin bywa używany luźno, dlatego zawsze sprawdzam, co dokładnie kryje się pod nazwą etapu, a nie tylko pod samym hasłem. To oszczędza sporów i zwykle daje też lepszy punkt wyjścia do oceny czasu realizacji, o którym za chwilę.

Ile trwa dojście do tego etapu

Najbardziej uczciwa odpowiedź brzmi: to zależy od projektu, technologii i organizacji robót. Przy tradycyjnej budowie murowanej rozsądnie zakładam co najmniej około 6 miesięcy, jeśli prace mają iść bez niepotrzebnych przestojów. Proste projekty potrafią zamknąć się szybciej, ale rozbudowana bryła, skomplikowany dach albo sezon zimowy szybko wydłużają harmonogram.

Na tempo najmocniej wpływają:

  • technologia budowy - prefabrykacja zwykle przyspiesza proces, a technologia murowana wymaga więcej etapów i przerw technologicznych,
  • kształt bryły - każdy narożnik, lukarna i załamanie dachu podnosi poziom trudności,
  • dostępność ekipy - gdy jedna brygada robi kilka rzeczy naraz, łatwo o przestoje,
  • pogoda - deszcz, mróz i silny wiatr realnie spowalniają roboty zewnętrzne,
  • dostawy materiałów - stolarka i elementy dachowe potrafią czekać dłużej, niż zakłada inwestor.

Ja zawsze dorzucam do takiego planu bufor czasu, bo budowa bez zapasu kończy się nerwowymi decyzjami i ciśnięciem kilku ekip naraz. A kiedy czas zaczyna się zgadzać, naturalnie pojawia się kolejne pytanie: ile to wszystko kosztuje i co najbardziej psuje wycenę.

Ile kosztuje i co najbardziej podbija cenę

Jak pokazują tegoroczne wyceny publikowane przez kb.pl, dla typowego domu jednorodzinnego o powierzchni około 120 m² koszt dojścia do tego etapu często mieści się w przedziale 150 000-250 000 zł. Murator zwraca też uwagę, że ten poziom budowy bywa w praktyce mniej więcej połową całego budżetu inwestycji, choć przy prostym projekcie i tańszej stolarce proporcje mogą wyglądać inaczej.

Czynnik Wpływ na koszt Dlaczego to działa
Skomplikowany dach Wysoki Więcej robocizny, obróbek i odpadów materiałowych.
Dużo okien i dużych przeszkleń Wysoki Droższa stolarka, montaż i większe wymagania co do szczelności.
Garaż w bryle Średni do wysokiego Dochodzą dodatkowe otwory, brama i często bardziej złożone połączenia z dachem.
Lepsza stolarka z montażem warstwowym Średni To wyższy koszt wejścia, ale zwykle lepsza szczelność i mniejsze ryzyko mostków termicznych.
Region i sezon Zmienny Stawki ekip i dostępność materiałów potrafią się różnić nawet w obrębie jednego województwa.

Jeśli porównujesz oferty, nie zestawiaj tylko jednej liczby końcowej. Sprawdź, czy cena obejmuje pełne pokrycie dachu, obróbki blacharskie, montaż stolarki, parapety zewnętrzne, bramę garażową i ewentualny montaż warstwowy. To właśnie tam najczęściej chowają się różnice, które później robią z pozornie taniej oferty znacznie droższy wariant. I właśnie dlatego następny krok to umowa oraz odbiór.

Na co uważać przy umowie i odbiorze

Największy błąd, jaki widzę, to traktowanie skrótu SSZ jako gotowego standardu zamiast jako nazwy umownej. Ja zawsze proszę o precyzyjny opis zakresu robót, najlepiej punkt po punkcie. Sama deklaracja, że budynek będzie „w stanie zamkniętym”, niczego jeszcze nie rozstrzyga.

  1. Ustal, czy wykonawca dostarcza materiał, czy tylko robociznę.
  2. Spisz markę, model i parametry stolarki, zwłaszcza przy oknach i drzwiach zewnętrznych.
  3. Doprecyzuj, czy w zakresie są obróbki dachowe, rynny, parapety i brama garażowa.
  4. Dodaj termin realizacji z buforem i zasady przesuwania prac przy opóźnieniach.
  5. Wymagaj protokołu odbioru oraz dokumentacji zdjęciowej, najlepiej z datami.
  6. Sprawdź gwarancję na montaż, nie tylko na materiał.

Przy odbiorze patrzę nie tylko na to, czy okna są wstawione, ale też na szczelność połączeń, działanie okuć, spasowanie drzwi, stan obróbek i sposób odprowadzenia wody z dachu. Jeśli coś budzi wątpliwości, lepiej zatrzymać rozliczenie niż później wracać do poprawek z kolejną ekipą. Gdy ten etap jest dobrze odebrany, można wreszcie przejść do kolejnych prac bez zbędnych korekt.

Co zrobić od razu po zamknięciu bryły

Po domknięciu budynku nie warto od razu rzucać się na wykończenie. Najpierw zabezpieczam obiekt, porządkuję kolejność prac i sprawdzam, czy wnętrze ma szansę spokojnie wyschnąć. Jeśli budynek ma stać przez kilka tygodni, zadbałbym także o ubezpieczenie, kontrolę dostępu i drożne odprowadzenie wody z dachu oraz terenu wokół domu.

  • Ustal kolejność instalacji, zanim zamówisz tynki i wylewki.
  • Sprawdź, czy stolarka i drzwi są dobrze zabezpieczone przed uszkodzeniem.
  • Nie zamykaj zbyt szybko mokrych przegród, jeśli wilgoć technologiczna jest jeszcze wysoka.
  • Zapewnij podstawową wentylację i kontroluj zawilgocenie, zwłaszcza po intensywnych opadach.
  • Zapisz, które elementy mogą wymagać poprawki po pierwszych tygodniach użytkowania budynku przez ekipy.

Jeśli ten etap jest dobrze dopięty, dalsza budowa zwykle idzie sprawniej, a ryzyko kosztownych poprawek spada wyraźnie. Z mojej perspektywy to właśnie tutaj inwestor wygrywa albo przegrywa porządek na całej reszcie budowy, więc warto poświęcić zamknięciu bryły więcej uwagi niż tylko jednemu wpisowi w kosztorysie.

FAQ - Najczęstsze pytania

Stan surowy zamknięty (SSZ) to etap, w którym budynek ma kompletną konstrukcję nośną, dach oraz zamontowaną stolarkę zewnętrzną: okna i drzwi. Chroni to wnętrze przed czynnikami atmosferycznymi i pozwala na rozpoczęcie instalacji oraz prac wykończeniowych.

Zazwyczaj nie. Klasyczny SSZ kończy się na zamknięciu bryły budynku. Tynki, instalacje elektryczne, hydrauliczne oraz wylewki to elementy kolejnego etapu, czyli stanu deweloperskiego. Zawsze warto doprecyzować zakres prac w umowie z wykonawcą.

W technologii murowanej proces ten trwa zazwyczaj około 6 miesięcy. Czas realizacji zależy od skomplikowania projektu, warunków pogodowych oraz dostępności ekip. Zastosowanie prefabrykatów może skrócić ten czas do kilku tygodni.

Koszt SSZ dla domu 120 m2 wynosi średnio od 150 000 do 250 000 zł. Ostateczna kwota zależy od skomplikowania dachu, rodzaju stolarki okiennej oraz aktualnych stawek robocizny. Często stanowi to około połowy budżetu całej inwestycji.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Andrzej Jaworski

Andrzej Jaworski

Jestem Andrzej Jaworski, analityk branżowy z wieloletnim doświadczeniem w obszarze nieruchomości. Od ponad dekady zajmuję się analizowaniem rynku, co pozwoliło mi zgromadzić cenną wiedzę na temat trendów, cen oraz inwestycji w tej dynamicznej dziedzinie. Moim celem jest dostarczanie rzetelnych i aktualnych informacji, które pomogą czytelnikom podejmować świadome decyzje dotyczące zakupu lub wynajmu nieruchomości. Specjalizuję się w ocenie wartości nieruchomości oraz analizie lokalnych rynków, co umożliwia mi dostarczanie obiektywnych i przemyślanych analiz. Staram się uprościć złożone dane, aby były one zrozumiałe dla każdego, niezależnie od poziomu zaawansowania w tematyce nieruchomości. Moja misja to wspieranie czytelników w poruszaniu się po świecie nieruchomości z pewnością i zaufaniem, oferując im wartościowe informacje, które są zgodne z aktualnymi trendami rynkowymi.
