Przyłącze wody - Jak uniknąć błędów i ile to naprawdę kosztuje?

Kajetan Sikorski

Kajetan Sikorski

26 lutego 2026

Przekrój ziemi z widocznym przyłączem wody, miarką i drewnianą belką.

Spis treści

Podłączenie działki do sieci wodociągowej to jeden z tych tematów, które wyglądają prosto tylko do momentu, gdy pojawia się mapa, wniosek, projekt i pierwszy kosztorys. Przyłącze wody decyduje nie tylko o komforcie użytkowania domu, ale też o tym, czy budżet na działkę i budowę jest w ogóle realny. Poniżej pokazuję, jak przejść przez ten proces bez zbędnych błędów, ile to zwykle kosztuje i na co zwrócić uwagę jeszcze przed zakupem gruntu.

Najważniejsze informacje w skrócie

  • Na działce liczy się nie tylko sama sieć, ale też odległość od niej, warunki techniczne i miejsce włączenia.
  • Do wniosku zwykle trzeba przygotować dane działki, plan zabudowy lub szkic sytuacyjny oraz informację o planowanym zużyciu wody.
  • Przedsiębiorstwo wodociągowe wydaje warunki dla domu jednorodzinnego zazwyczaj w 21 dni, a dla innych obiektów w 45 dni.
  • Sama procedura formalna nie generuje zwykle dużych opłat, ale największy koszt robią geodeta, projekt i roboty ziemne.
  • Na rynku standardowy odcinek do działki o długości 10-20 m często zamyka się w kilku do kilkunastu tysiącach złotych.
  • Przy zakupie działki bez gotowej sieci najważniejsze jest sprawdzenie map uzbrojenia, warunków technicznych i realnej trasy doprowadzenia instalacji.

Czym różni się przyłączenie od instalacji wewnętrznej

Ja zawsze zaczynam od rozdzielenia dwóch rzeczy, które w rozmowach o działce często się miesza: odcinka doprowadzającego wodę z sieci oraz instalacji, która działa już po stronie budynku. To ważne, bo inaczej liczy się koszt, inaczej odpowiada się za awarie i inaczej przebiega odbiór.

W praktyce granica odpowiedzialności bywa wskazana w warunkach technicznych albo w umowie z przedsiębiorstwem wodociągowym. Najczęściej pojawia się tam miejsce włączenia, zawór odcinający, wodomierz lub studzienka wodomierzowa. Dla inwestora oznacza to jedno: zanim wybierzesz projekt domu, sprawdź, czy przebieg przewodu nie wymusi zmiany lokalizacji budynku, wjazdu albo oczyszczalni.

Gdy to uporządkujesz na starcie, łatwiej przejść do dokumentów i formalności, bo wtedy wniosek nie jest już zgadywanką, tylko technicznym opisem konkretnej działki.

Jakie dokumenty przygotować do wniosku

Wniosek o warunki przyłączenia nie jest skomplikowany, ale musi być konkretny. Przepisy wymagają m.in. danych właściciela, wskazania lokalizacji nieruchomości, numeru działki, informacji o sposobie wykorzystania terenu oraz szkicu lub planu zabudowy pokazującego położenie przyszłego odcinka względem sieci.

Co przygotować Po co jest potrzebne Na co zwracam uwagę
Dokument potwierdzający prawo do nieruchomości Potwierdza, że możesz wystąpić o warunki Czasem wystarcza odpis, czasem potrzebne jest upoważnienie
Adres i numer działki Umożliwia jednoznaczną identyfikację terenu Nie myl numeru ewidencyjnego z numerem porządkowym
Plan zabudowy lub szkic sytuacyjny Pokazuje, gdzie ma przebiegać odcinek i jak łączy się z siecią Najlepiej oprzeć go na aktualnej mapie
Planowane zużycie wody Pozwala dobrać parametry przyłącza Inaczej liczy się dom jednorodzinny, inaczej obiekt usługowy
Informacja o przeznaczeniu działki Ułatwia ocenę, czy sieć ma odpowiednią wydajność Dla działki pod dom jednorodzinny zwykle wystarcza prosty opis

Warto dodać jeszcze jedną rzecz, o której wiele osób zapomina: operator zwykle chce wiedzieć nie tylko, gdzie stoi działka, ale też jak duże będzie zapotrzebowanie na wodę. To dlatego budynek mieszkalny, domek letniskowy i mały punkt usługowy nie powinny być opisywane tym samym, ogólnym zdaniem. Następny krok to już sam przebieg procedury.

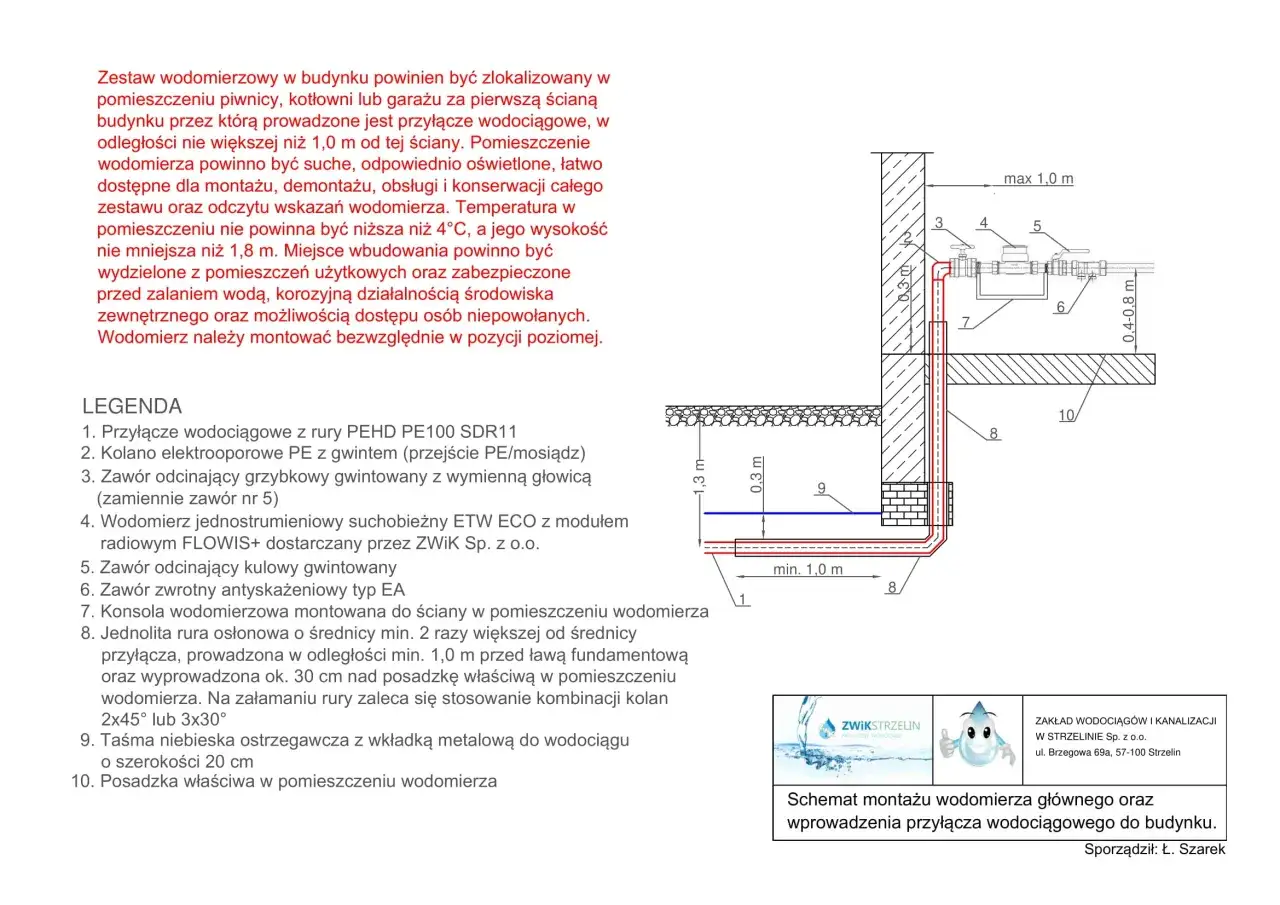

Schemat montażu wodomierza głównego i przyłącza wodociągowego w budynku.

Jak przebiega procedura krok po kroku

Jak wyjaśnia GUNB, budowa przyłączy wodociągowych nie wymaga pozwolenia na budowę, ale co do zasady podlega zgłoszeniu. Prawo daje też inwestorowi możliwość realizacji bez zgłoszenia, jednak w obu wariantach trzeba przygotować plan sytuacyjny na aktualnej mapie i działać zgodnie z warunkami wydanymi przez wodociągi.

Etap Co się dzieje Typowy czas lub efekt
1. Sprawdzenie możliwości technicznych Weryfikuję, czy sieć jest dostępna i gdzie najlepiej poprowadzić odcinek To zwykle najkrótszy, ale kluczowy etap
2. Złożenie wniosku o warunki Przekazuję dane działki, plan zużycia i szkic sytuacyjny Zakład ma 21 dni dla domu jednorodzinnego i 45 dni dla innych obiektów
3. Otrzymanie warunków Dostaję miejsce włączenia, wymagania techniczne i termin ważności Warunki są ważne 2 lata
4. Opracowanie planu sytuacyjnego Projektant lub geodeta nanoszą trasę na aktualną mapę Tu najczęściej wychodzą kolizje z innymi mediami
5. Zgłoszenie robót albo tryb bez zgłoszenia W zależności od przyjętej ścieżki formalnej Decyzja wpływa na terminy, ale nie zwalnia z wymagań technicznych
6. Wykonanie i odbiór Wykonawca buduje odcinek, a operator sprawdza zgodność z warunkami Po odbiorze montowany jest wodomierz i można uruchomić dostawę

Najważniejsze jest to, że formalności nie kończą się na samym wniosku. Jeżeli plan sytuacyjny nie zgadza się z warunkami albo trasa została poprowadzona zbyt optymistycznie, poprawki potrafią opóźnić całą inwestycję o tygodnie. Dlatego przechodzę dalej do technicznych detali, bo to one najczęściej decydują, czy inwestycja idzie płynnie, czy zaczyna się „rozjeżdżać” na etapie wykonania.

Na co patrzę w projekcie i wykonaniu

W praktyce liczą się trzy rzeczy: trasa, głębokość i materiał. Przepisy i lokalne warunki zwykle prowadzą do podobnego wniosku: przewód powinien iść możliwie najkrótszą, bezkolizyjną drogą, z zachowaniem odpowiedniego zagłębienia wynikającego ze strefy przemarzania gruntu. To ogranicza ryzyko awarii zimą i zmniejsza szansę, że później ktoś przeciśnie przez niego kabel, fundament albo inne uzbrojenie.

  • Rury muszą być przeznaczone do przesyłu wody pitnej, a nie przypadkowym materiałem z placu budowy.
  • Na odcinku zwykle montuje się zawór odcinający, który ułatwia serwis i awaryjne odcięcie dopływu.
  • Miejsce wodomierza trzeba przewidzieć wcześniej, bo późniejsze poprawki są droższe niż dobry plan.
  • Trasy nie prowadzi się pod zabudową, planowanymi nasadzeniami ani tam, gdzie później trudno będzie wykonać naprawę.
  • Przed zasypaniem odcinek powinien zostać zgłoszony do sprawdzenia przez zarządcę sieci.

Warto też pamiętać o drobiazgu, który wcale nie jest drobiazgiem: jeśli teren jest trudny, na przykład gliniasty, podmokły albo pełen istniejącego uzbrojenia, robota robi się bardziej czasochłonna i mniej przewidywalna. W takich warunkach nie oszczędzam na geodecie i doświadczonym wykonawcy, bo poprawki po zasypaniu są po prostu nieopłacalne. To prowadzi naturalnie do pytania o budżet.

Ile to kosztuje i co najbardziej podnosi rachunek

Tu nie ma jednej uczciwej ceny, bo koszt zależy od długości odcinka, gruntu, odtworzenia nawierzchni i tego, czy trzeba przekraczać drogę albo włączać się w miejsce trudno dostępne. Dobra wiadomość jest jednak taka, że sama procedura formalna nie musi generować dodatkowych opłat: ustawa nie przewiduje opłat za wydanie warunków, ich zmianę, odbiór ani włączenie do sieci.

Największy ciężar budżetu zwykle biorą na siebie przygotowanie dokumentacji i roboty w terenie. W 2026 roku dla standardowej działki domowej najczęściej widzę takie widełki:

Pozycja Orientacyjny koszt Kiedy rośnie
Warunki przyłączenia i czynności formalne operatora 0 zł Zwykle brak opłaty ustawowej
Mapa do celów projektowych i praca geodety 800-2000 zł Przy większej działce lub trudnym dostępie do danych
Plan sytuacyjny lub projekt techniczny 500-1500 zł Gdy trzeba uwzględnić kolizje z innymi mediami
Wykonanie odcinka 10-20 m 6000-20000 zł Przy długiej trasie, twardym gruncie albo odtwarzaniu nawierzchni
Studzienka, przejście przez drogę, dodatkowe zabezpieczenia 1500-8000 zł Gdy teren wymusza dodatkowe roboty

Jeśli miałbym wskazać jedną rzecz, która najbardziej podnosi koszty, to nie byłaby ona samą rurą. Najdroższe są zwykle wykopy, zabezpieczenie terenu, odtworzenie nawierzchni i rozwiązanie problemów terenowych. Dlatego przy działce warto myśleć nie tylko o cenie za metr, ale o całym układzie: gdzie biegnie sieć, co ją przecina i czy inwestycja nie wymaga dodatkowych prac po drodze. Z tego punktu już krok do decyzji zakupowej.

Na co uważać przy kupnie działki bez gotowej sieci

Ja nigdy nie zakładam, że skoro w sąsiedztwie stoją domy, to podłączenie będzie proste. Działka może wyglądać atrakcyjnie na ogłoszeniu, ale budżet zaczyna się psuć wtedy, gdy sieć kończy się po drugiej stronie drogi, w pasie technicznym albo kilka działek dalej.

  • Sprawdzam mapę uzbrojenia terenu, a nie tylko opis w ofercie sprzedaży.
  • Weryfikuję, czy sieć faktycznie ma odpowiednią wydajność i czy operator w ogóle dopuszcza włączenie.
  • Pytam o konieczność wejścia w pas drogowy, bo to często oznacza dodatkowe zgody i wyższy koszt.
  • Patrzę na plan miejscowy lub decyzję o warunkach zabudowy, bo układ budynku może ograniczać trasę przewodu.
  • Zakładam bufor finansowy, bo trudny grunt albo odtworzenie nawierzchni potrafią zmienić cały rachunek.

W praktyce najlepiej wypadają działki, przy których sieć jest blisko granicy, a trasa do budynku nie wymaga skomplikowanych przejść. Gorzej wygląda sytuacja, gdy trzeba budować długi odcinek przez cudzy teren albo przenosić fragment projektu tylko po to, żeby ominąć istniejące uzbrojenie. Taka działka nadal może być dobra, ale jej realna cena jest niższa niż w ogłoszeniu sugerującym „media w pobliżu”.

Co przygotowuję, zanim zlecę wykonanie

Jeśli mam już wybrane miejsce zabudowy, nie czekam z działaniem do chwili, gdy wchodzi ekipa budowlana. Najlepiej działa prosta lista: aktualna mapa, warunki przyłączenia, szkic trasy, orientacyjny kosztorys i sprawdzony wykonawca, który potrafi rozmawiać z geodetą oraz operatorem sieci. Taki zestaw oszczędza czas i ogranicza ryzyko, że projekt domu trzeba będzie poprawiać po raz drugi.

Na koniec zostawiam najważniejszą rzecz: jeśli planujesz zakup działki bez doprowadzonej sieci, przyłącze wody traktuj nie jako dodatek, ale jako osobny element budżetu i harmonogramu. To zwykle właśnie ten detal decyduje, czy inwestycja jest wygodna i przewidywalna, czy zaczyna się od niepotrzebnych komplikacji. Im wcześniej sprawdzisz dokumenty, trasę i warunki techniczne, tym mniej zaskoczeń pojawi się na etapie budowy.

FAQ - Najczęstsze pytania

Przedsiębiorstwo wodociągowe ma zazwyczaj 21 dni na wydanie warunków dla domu jednorodzinnego. W przypadku innych obiektów, takich jak budynki usługowe, termin ten wydłuża się do 45 dni od dnia złożenia kompletnego wniosku.

Nie, budowa przyłącza nie wymaga pozwolenia na budowę. Można ją zrealizować na podstawie zgłoszenia lub bez niego, jednak w obu przypadkach konieczne jest sporządzenie planu sytuacyjnego na aktualnej mapie i zachowanie warunków technicznych.

Koszt zależy od długości i trudności terenu. Standardowy odcinek 10-20 m kosztuje zazwyczaj od 6 do 20 tys. zł. Do tego należy doliczyć koszty geodety (800-2000 zł) oraz projektu, choć same formalności w urzędzie są zazwyczaj bezpłatne.

Należy przygotować dokument potwierdzający prawo do nieruchomości, numer działki, plan zabudowy lub szkic sytuacyjny oraz informację o planowanym zużyciu wody. Dane te pozwalają operatorowi dobrać odpowiednie parametry techniczne sieci.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Kajetan Sikorski

Kajetan Sikorski

Jestem Kajetan Sikorski, analitykiem branżowym z wieloletnim doświadczeniem w dziedzinie nieruchomości. Od ponad pięciu lat zajmuję się analizą rynku, co pozwoliło mi zdobyć głęboką wiedzę na temat trendów, cen oraz inwestycji w tej dynamicznie rozwijającej się branży. Moim celem jest dostarczanie czytelnikom rzetelnych i aktualnych informacji, które pomogą im podejmować świadome decyzje dotyczące nieruchomości. Specjalizuję się w badaniach dotyczących lokalnych rynków oraz analizie danych, co umożliwia mi przedstawianie złożonych zagadnień w przystępny sposób. Stawiam na obiektywność i dokładność, dlatego każda publikacja jest starannie sprawdzana, aby zapewnić najwyższe standardy jakości. Moja misja to wspieranie czytelników w zrozumieniu rynku nieruchomości oraz dostarczanie im narzędzi do lepszego poruszania się w tym obszarze.

Napisz komentarz
