Płyta fundamentowa to rozwiązanie, które warto rozważyć wtedy, gdy liczą się stabilność, izolacja i przewidywalny przebieg budowy. W tym tekście pokazuję, kiedy taki fundament ma sens, jak wygląda jego układ warstw, ile zwykle kosztuje oraz gdzie najłatwiej popełnić błąd, który później trudno naprawić.
Najważniejsze informacje w skrócie
- To rozwiązanie rozkłada ciężar budynku na całą powierzchnię, więc dobrze pracuje przy słabszym lub nierównym gruncie.
- Najwięcej zyskuje się na cieple i szybkości, ale tylko wtedy, gdy projekt, podbudowa i izolacja są dopięte od początku.
- Przy prostym domu bez piwnicy oraz z ogrzewaniem podłogowym często jest to bardzo logiczny wybór.
- Orientacyjnie w 2026 r. koszt prostego wariantu zaczyna się zwykle od ok. 300-450 zł/m² netto, a przy grubszej izolacji i większej nośności rośnie do 500-800 zł/m² netto.
- Najdroższe błędy wynikają zwykle nie z betonu, tylko z pośpiechu: braku badań gruntu, źle zaplanowanych instalacji i słabej kontroli zagęszczenia.
Kiedy taki fundament ma największy sens
Najczęściej wybieram go mentalnie w sytuacjach, w których tradycyjne ławy zaczęłyby wymagać dodatkowych zabiegów: wymiany gruntu, mocniejszej izolacji albo bardzo dokładnego pilnowania mostków cieplnych. To dobre rozwiązanie dla domu o prostej bryle, bez piwnicy, zwłaszcza gdy zależy ci na krótszym czasie wejścia w kolejne etapy budowy.
Gdy grunt nie daje komfortu projektantowi
Przy gruncie słabszym, niejednorodnym lub z wysokim poziomem wód gruntowych taki fundament bywa bezpieczniejszym kierunkiem niż klasyczne posadowienie punktowe. Nie jest to jednak magiczne obejście problemu: bez badania geotechnicznego i sensownego projektu można po prostu przepłacić za konstrukcję, która nadal nie będzie dobrze dopasowana do działki.
Przeczytaj również: Styropapa na dach płaski - Jak wybrać materiał i uniknąć błędów?
Gdy budynek ma prosty rzut i mało niespodzianek instalacyjnych
Im mniej załamań ścian, wykuszy i późnych zmian w instalacjach, tym lepiej ta technologia się broni. W praktyce najbardziej lubią ją inwestorzy, którzy już na etapie projektu wiedzą, gdzie będą przyłącza, komin, odpływy i ogrzewanie podłogowe. To właśnie wtedy można wykorzystać jej prostotę zamiast walczyć z poprawkami na budowie.Zanim jednak przejdziesz do kosztów, warto zobaczyć, z czego dokładnie składa się dobrze zrobiona konstrukcja i dlaczego kolejność warstw ma tu tak duże znaczenie.

Jak wygląda warstwowa konstrukcja i przebieg prac

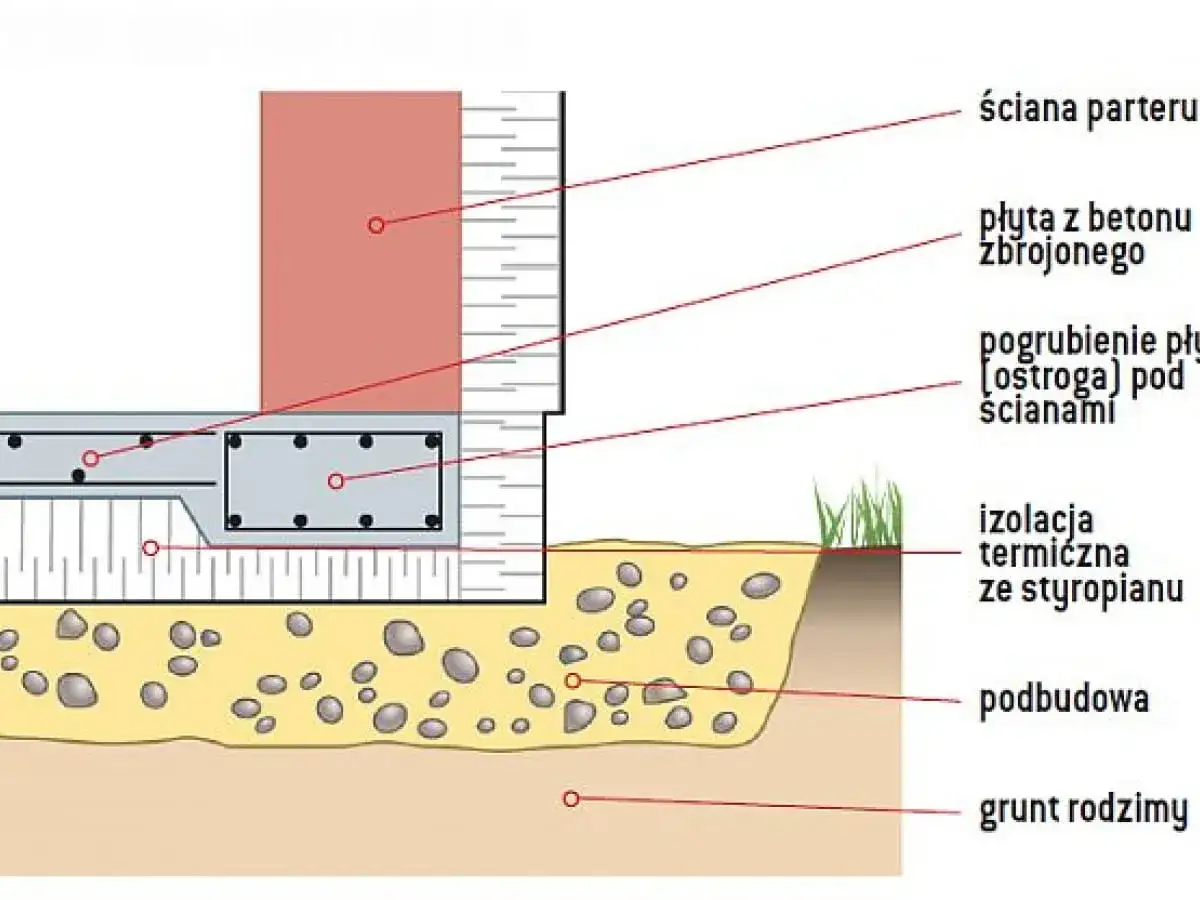

W tej technologii nie chodzi tylko o sam beton. Liczy się cała układanka: podbudowa, izolacja, zbrojenie, przepusty instalacyjne i dopiero potem właściwe betonowanie. Jeśli któraś warstwa jest źle zrobiona, cała oszczędność z szybkiej budowy potrafi się zemścić po pierwszej zimie albo przy większym obciążeniu.
| Etap | Co się dzieje | Dlaczego to ważne |
|---|---|---|
| Badanie i projekt | Geotechnika, rzędne terenu, obciążenia budynku, przebieg instalacji | Bez tego łatwo źle dobrać grubość, izolację i sposób posadowienia |
| Podbudowa | Zdjęcie humusu, wykop, warstwa kruszywa lub piasku, dokładne zagęszczenie | Stabilizuje całość i ogranicza późniejsze osiadanie |
| Izolacja | Najczęściej XPS lub EPS o podwyższonej wytrzymałości, folia albo membrana, izolacja krawędziowa | Chroni przed ucieczką ciepła i wilgocią z gruntu |
| Zbrojenie i przepusty | Siatki lub pręty, dozbrojenie krawędzi, przepusty pod wodę, kanalizację, prąd | Po zalaniu bardzo trudno coś poprawić, więc wszystko trzeba przewidzieć wcześniej |
| Betonowanie i pielęgnacja | Wylanie, wibrowanie, wyrównanie, zabezpieczenie świeżego betonu | To decyduje o trwałości, równości i nośności całej powierzchni |

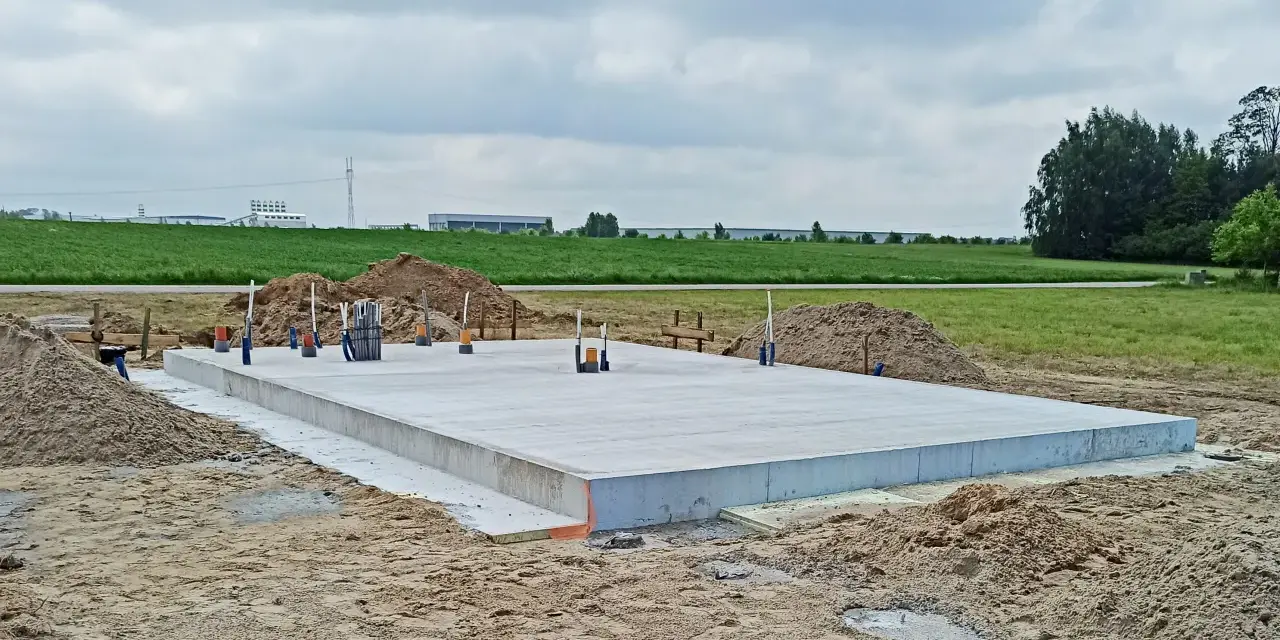

W domu jednorodzinnym grubość samej płyty zwykle mieści się w przedziale 15-25 cm, a przy większych obciążeniach albo ogrzewaniu podłogowym projektant często przewiduje 25-30 cm. Nie traktuję tych liczb jako sztywnej normy, bo ostatecznie decydują grunt, układ ścian nośnych i sposób ocieplenia.
Dopiero po takim układzie sensownie liczy się budżet, bo tu koszt robią nie tylko metry kwadratowe betonu, lecz także izolacja, stal i przygotowanie podłoża.
Ile kosztuje i od czego zależy wycena
Na rynku w 2026 r. najczęściej widzę widełki, które wyglądają podobnie: prosty wariant dla stabilnego gruntu i standardowej izolacji mieści się zwykle w niższym przedziale, a każdy krok w stronę lepszej energooszczędności albo trudniejszych warunków podnosi cenę. Dla inwestora ważne jest jedno: porównywać nie sam beton, tylko cały zakres prac.
| Wariant | Orientacyjny koszt netto za m² | Kiedy to ma sens |
|---|---|---|
| Standardowy | ok. 300-450 zł/m² | Prosty dom, stabilny grunt, standardowa izolacja |
| Z grubszą izolacją i ogrzewaniem podłogowym | ok. 500-650 zł/m² | Dom energooszczędny, większy nacisk na komfort cieplny |
| Trudne warunki gruntowe lub zwiększona nośność | ok. 700-800 zł/m² | Słabsze podłoże, grubsza konstrukcja, więcej stali, czasem drenaż |
Na końcową wycenę najmocniej wpływają: rodzaj gruntu, grubość warstw, ilość stali, jakość izolacji termicznej, zakres przyłączy i to, czy trzeba poprawiać podłoże. W praktyce dwie oferty o podobnej cenie za metr mogą oznaczać zupełnie inny zakres robót, więc ja zawsze pytam, czy w cenie są już przepusty instalacyjne, zagęszczenie, transport i ewentualny drenaż.
Właśnie dlatego warto znać nie tylko koszt, ale też typowe pułapki wykonawcze. To one najczęściej sprawiają, że oszczędność z pierwszej wyceny znika w trakcie budowy.
Co najczęściej psuje efekt
- Brak badań gruntu - bez rozpoznania podłoża łatwo źle dobrać grubość, odwodnienie i sposób zagęszczenia.
- Oszczędzanie na podbudowie - słabo zagęszczony grunt potrafi potem pracować pod całą powierzchnią domu.
- Za późne planowanie instalacji - jeśli przepusty nie są przewidziane przed betonowaniem, poprawki są drogie albo wręcz niemożliwe.
- Przerwanie ciągłości izolacji - szczególnie na krawędziach, gdzie mostek cieplny potrafi zjeść sporą część zysków energetycznych.
- Zbyt słabe pilnowanie zbrojenia - błędne ułożenie stali albo brak dozbrojenia w newralgicznych miejscach odbija się na nośności.
- Przyspieszanie kolejnych etapów - świeży beton wymaga czasu, a pełną wytrzymałość osiąga dopiero po dojrzewaniu, nie po samym zniknięciu wilgoci z wierzchu.
Największy problem polega na tym, że większość tych błędów wychodzi dopiero wtedy, gdy konstrukcja jest już zasłonięta kolejnymi warstwami. Dlatego po takiej liście zawsze porównuję to rozwiązanie z ławami na chłodno, bez marketingowego entuzjazmu.
Jak wypada na tle ław fundamentowych
To nie jest wybór „lepsze albo gorsze” w próżni. Na dobrej, jednorodnej działce klasyczne ławy wciąż mają sens, ale przy słabszym gruncie, prostym rzucie i chęci szybszego zamknięcia stanu zero fundament płytowy często wygrywa praktyką.
| Kryterium | Fundament płytowy | Ławy fundamentowe |
|---|---|---|
| Warunki gruntowe | Lepiej znosi grunt słabszy lub mniej jednorodny, ale wymaga dobrego projektu | Najlepiej sprawdzają się na stabilnym podłożu |
| Posadowienie i mróz | Może pracować płycej, ale i tak wymaga projektu dopasowanego do gruntu i izolacji | Zwykle trzeba zejść poniżej strefy przemarzania, która w Polsce wynosi ok. 0,8-1,4 m zależnie od regionu |
| Czas realizacji | Same roboty na budowie bywają zamknięte w kilku dniach roboczych | Zwykle trwa dłużej i składa się z większej liczby etapów |
| Izolacja cieplna | Łatwiej ograniczyć mostki termiczne | Trzeba bardziej pilnować detali przy ścianach i podłodze na gruncie |
| Piwnica | Zazwyczaj brak albo duże komplikacje projektowe | Łatwiej połączyć z piwnicą lub głębszym posadowieniem |
| Zmiany w trakcie budowy | Po zalaniu wszystko jest trudniejsze do poprawienia | Na niektórych etapach jest więcej elastyczności |
| Koszt startowy | Wyższy materiałowo, ale całościowo bywa konkurencyjny | Często wygląda taniej na początku, lecz dochodzą kolejne warstwy i roboty |
Co sprawdzić przed podpisaniem umowy
- Poproś o badanie geotechniczne, a nie tylko ogólną opinię „grunt wygląda dobrze”.
- Sprawdź, czy projekt uwzględnia wszystkie przepusty pod wodę, kanalizację, prąd i ewentualne ogrzewanie podłogowe.
- Poproś o opis grubości płyty, klasy betonu i rodzaju zbrojenia, a nie tylko o jedną cenę za całość.
- Ustal dokładnie, z jakiej izolacji termicznej i przeciwwilgociowej będzie wykonana konstrukcja.
- Zapytaj, jak ekipa kontroluje zagęszczenie podbudowy i na jakim etapie robi odbiory międzywarstwowe.
- Sprawdź, co jest w cenie, a co będzie doliczone osobno: transport, drenaż, dodatkowe prace ziemne, zmiany w instalacjach.
- Poproś o detal krawędzi, bo to właśnie tam najczęściej rodzą się mostki cieplne i błędy wykonawcze.
Przed ostateczną decyzją zostaje jeszcze jedna rzecz: czy ekipa naprawdę robi ten typ fundamentu regularnie, a nie tylko „zna temat z katalogu”.
Co naprawdę decyduje o bezproblemowej realizacji
Najmocniej działa połączenie trzech rzeczy: rzetelne badanie gruntu, projekt dopasowany do budynku i wykonawca, który pilnuje zagęszczenia, izolacji oraz przepustów. Jeśli jeden z tych elementów kuleje, oszczędność na starcie zwykle znika szybciej, niż inwestor zdąży to zauważyć.
Ja traktuję to rozwiązanie jak mocny start całej budowy, ale tylko wtedy, gdy decyzja zapada na chłodno, jeszcze przed wejściem koparki na działkę. Dobrze dobrany fundament daje spokój na lata, a źle dobrany potrafi zamienić prosty etap budowy w serię kosztownych poprawek, których lepiej uniknąć już na etapie projektu.
